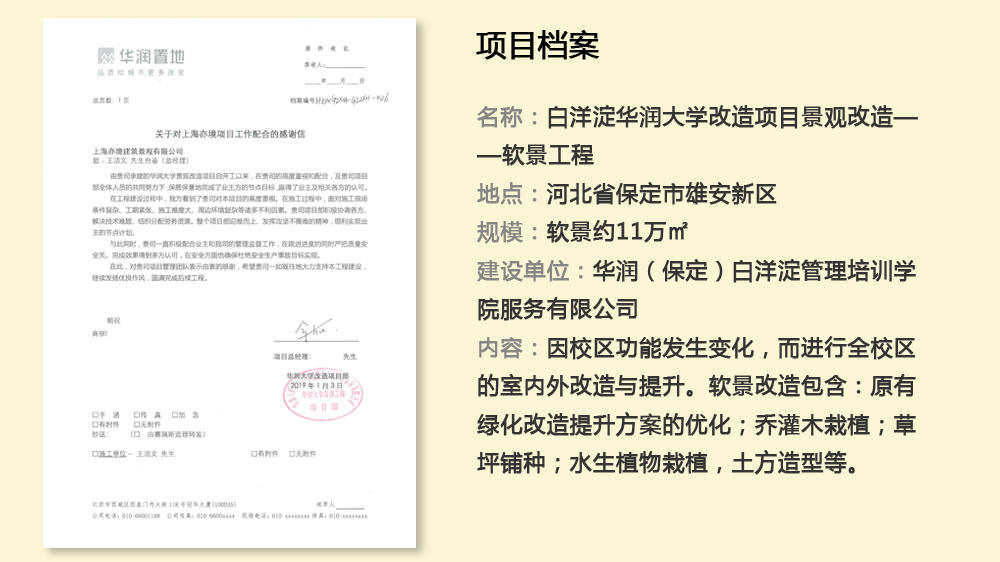

本项目是亦境景观施工团队在雄安板块施工完成的第一个项目。河北保定白洋淀温泉城素有“北方小江南”之称,河北华润大学便坐落其中。该项目涉及多家单位、多个专业同步施工。亦境团队高度重视多专业交叉施工的管理,积极组织协调工作会议,严格确保施工进度。

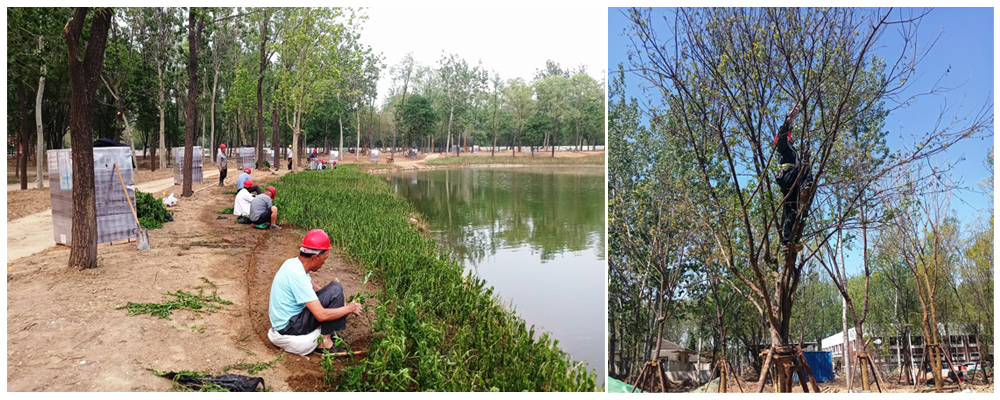

由于华润大学校园现状植物树形杂乱,品种单一,以旱柳、国槐等树种为主。提高植物多样性成为本次改造的重点。但北方气候较为干冷,实现植物多样性景观效果挑战很大。亦境团队首先进行了多次细致的现场踏勘、记录,并与甲方反复沟通;接下来对园区内树形杂乱,长势较差苗木统一砍伐、分批梳理。其次,根据当地气候条件,以甲方提供的蓝图为依据,与甲方项目负责人深入沟通,列出施工中的疑难杂症。施工人员在充分理解甲方希望达到的绿化种植效果后,力争求同存异,结合以往项目施工经验,向甲方提出“师法自然、整体布局”、“地形塑造、疏密有致”等优化策略,结合地形,在不同地段配置不同品种的苗木。根据当地四季气候,组合配置观花、观叶、观果植物,使植被在不同季节,形成迥然相异的美景。

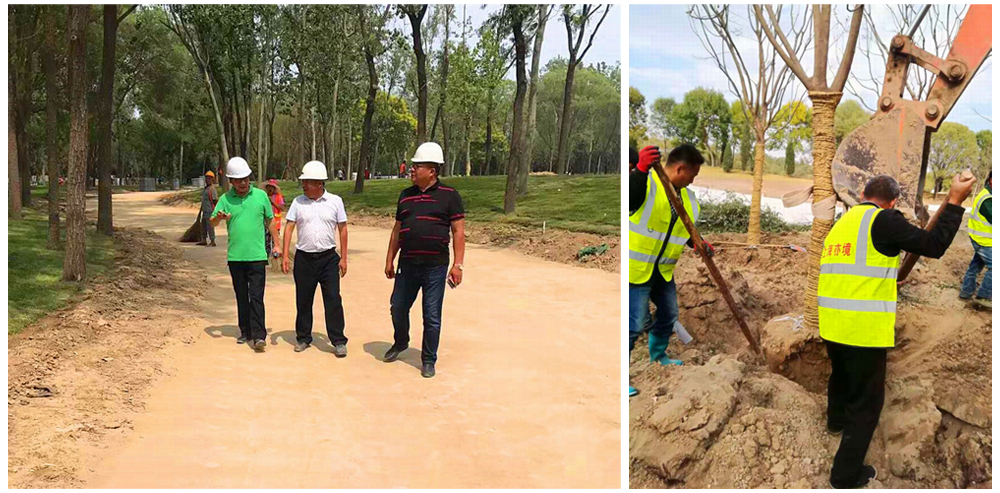

施工中,亦境团队面对现场条件复杂、工期紧张、施工难度大、周边环境复杂等诸多不利因素,积极协调各方、白天挥汗工地;晚上,继续挑灯夜战,攻克技术难题。在项目中提出了增施加有机土等盐碱土改良方案,改善土壤透气、透水性能和养料状况,为实现植物景观多样性打下基础;针对原高尔夫球场草坪下铺了50cm厚细沙的问题,亦境团队综合考虑苗木栽植及后期养护情况,多次与甲方协商后,通过原地深挖土壤与黄沙搅拌方式来改善增加表层土壤基质。


本项目无论是技术团队不畏艰难,全力而上;还是管理团队的精细化、严格把控进度,都给甲方留下了深刻印象。今年1月初,甲方发来热情洋溢的感谢信,对亦境团队给予了高度肯定。




锦旗背后的汗水




本工程于2018年9月10日开工,11月6日竣工,历时仅57日。时间是整个项目最大的考验。项目部未雨绸缪,在初期已经落实好水泥、黄沙、石材等所有供货商,随时按需供货,为施工节省下不少时间。施工场地周边科学管理,避免了不必要的外来人流干扰。硬质景观施工期间,由于设计要求高,工序复杂,施工班组连夜加班施工,保证在每个时间节点上顺利完成指定工序,完成了与设计效果图零误差的景观小品,受到了甲方和设计方的高度肯定。由于工程中的出色表现,亦境团队被建设方授予“百日示范区攻坚标兵”。

红色锦旗是对亦境人工作成就的表彰,也是亦境人汗水与努力的积淀。

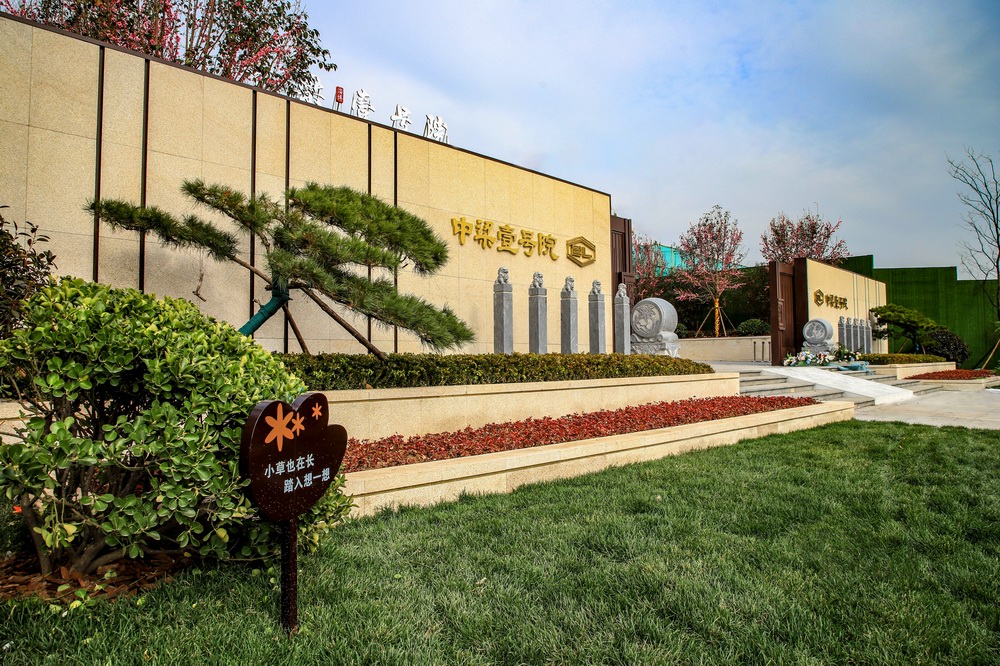

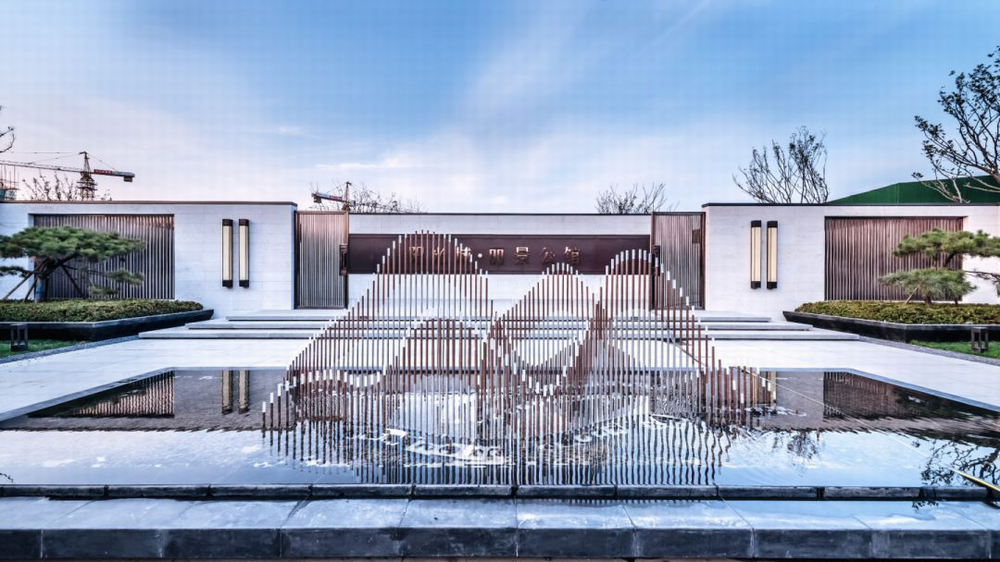

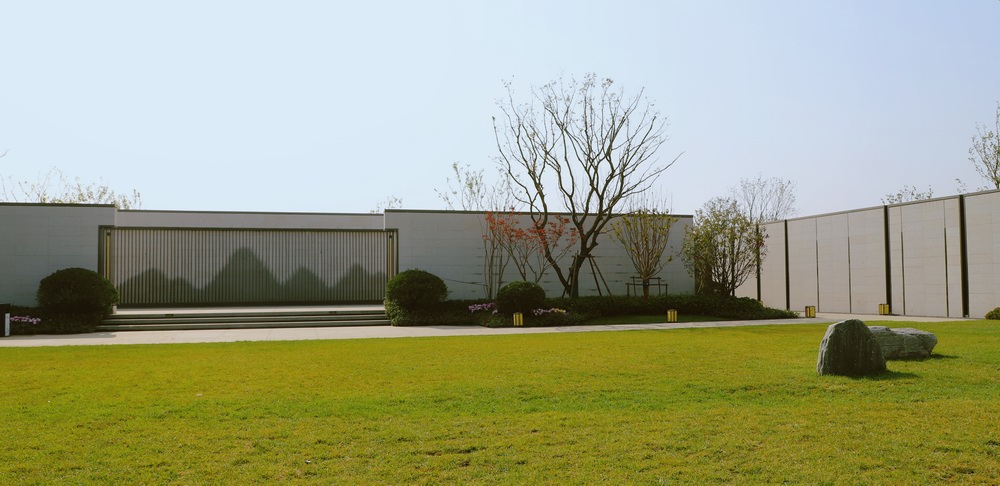

中梁壹号院实景效果









匠人匠心  精铸丽景

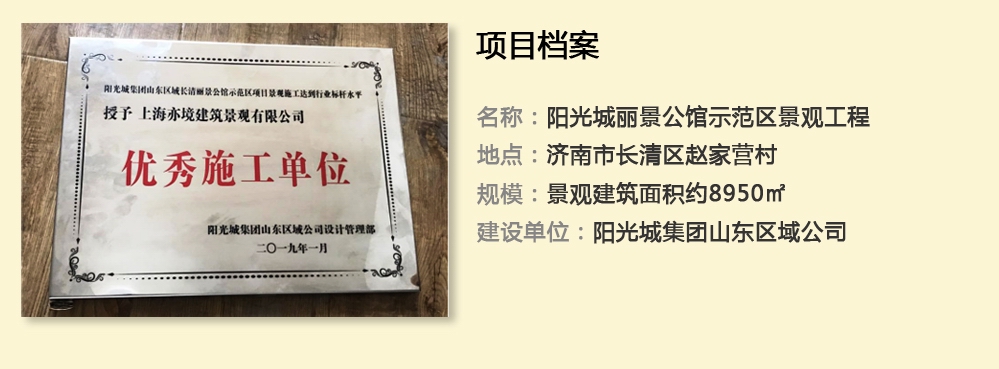

工程于2018年7月12日开工,2018年9月15日竣工,历时65日历天。亦境团队凭借精诚精铸的匠人精神,克服严峻的施工条件及周围复杂的民情环境,如期完工,获得阳光城山东区域2018年度“优秀施工单位”称号。

项目初期,村民垄断水泥、黄砂、石子、混凝土等主材,且不予按时供货。亦境项目部有关负责人几经周旋,终于解决了材料供应问题。同时因多家单位交叉施工,多种材料堆放景观施工区域,造成我方施工场地不足,无法施工。经与甲方及总包单位多次沟通协商,场地完成清理,方得入场施工。

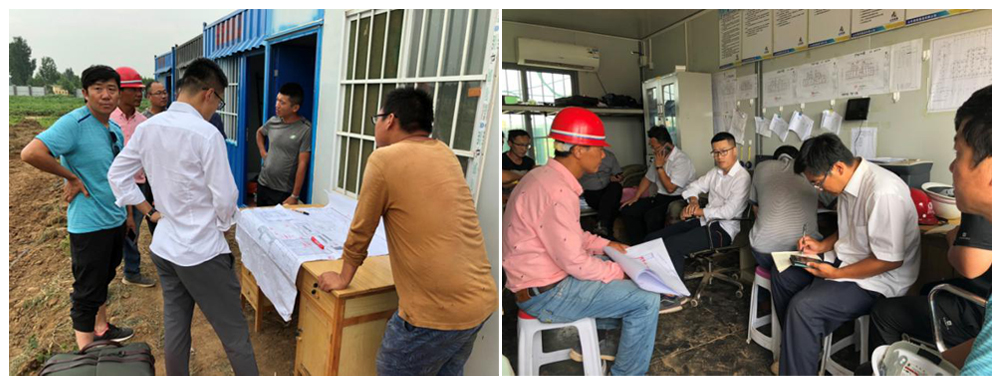

与建设方、总包进行现场协调会


恰逢雨季施工,项目基地地势低洼,极易造成积水。项目部积极采取排水措施,保证施工场地。二进门水景施工区域淤泥现象严重,施工部特采取杉木桩地基处理方法,以保证施工正常进行。

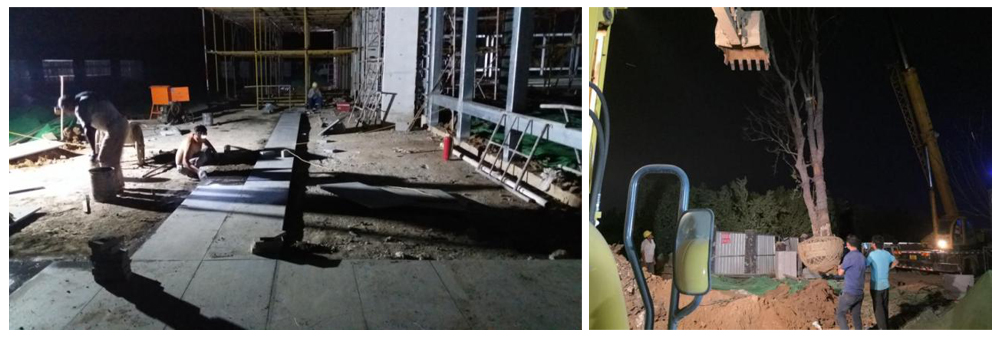

杉木桩地基处理法解决现场雨后淤泥问题


项目一进门、二进门廊架为钢结构,景观墙为外挂石材设计,工程量大,时间紧促。天气炎热,正午时分钢结构温度过高,不能施工,为保证按时交付,只能晚上进行施工。为抢夺工期,绿化苗木种植也常常夜间加班施工,有些地方及道路苗木车辆运输过不去,只能靠人工一颗一颗运输,终于保质保量的在规定时间内完成。


经过65天的日夜奋战,在各方领导的帮助支持下,在施工人员的努力下,克服重重困难,保质保量完成施工任务,取得最终的胜利,获得各方的好评。
